局部地基處理;軟土地基加固
(三)地基處理的原則
將局部軟弱層/硬物盡可能挖除,回填與天然土壓縮性相近的材料,分層夯實;處理后的地基應保證建筑物各部位沉降量趨于一致(均勻),以減少地基的不均勻下沉。
二、局部地基處理
(一)古墓、坑穴的處理

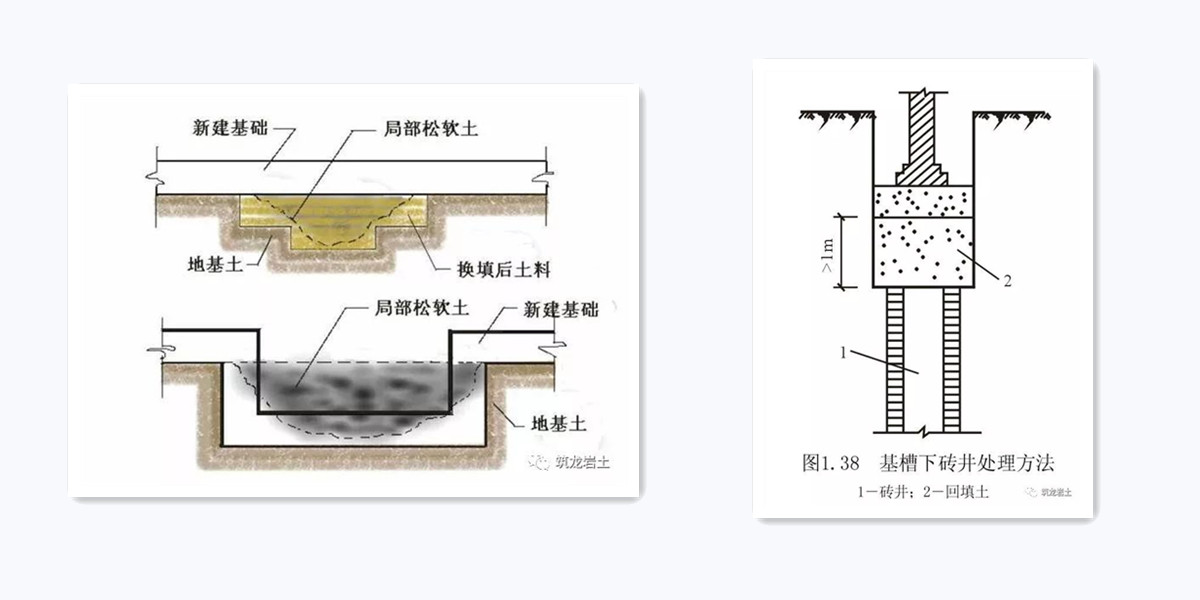

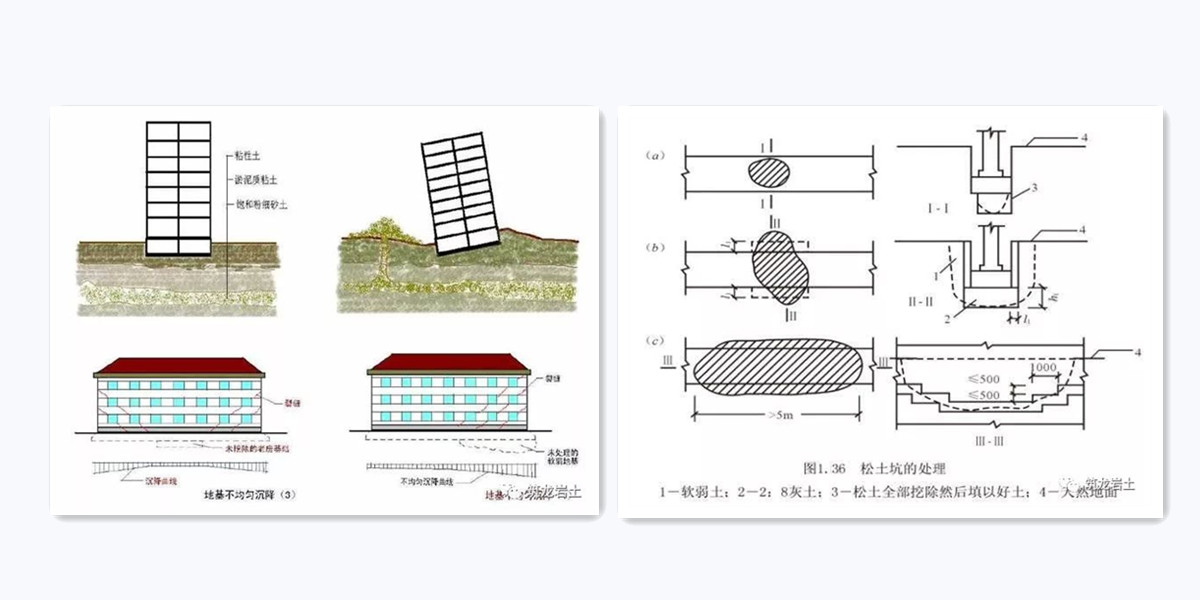

將坑中的軟松土、虛土全部挖除,使坑底及四周均見天然土,然后用與坑邊天然土層相近的材料分層夯實回填至坑底標高處。常用回填材料:砂、砂礫石、天然土、3∶7或2∶8的灰土。采用天然土分層夯實回填時,每層厚度200mm,如圖1.36(a)所示。軟松土坑范圍較大,超過地槽的寬度時,應將該范圍內的基槽適當加寬,挖至天然層,將部分基礎加深,做成1∶2踏步與兩端相接。
(二)磚井、枯井、土井的處理
當井在基槽范圍內時,應將井的井圈拆至地槽下1m以上,井內用中砂、砂卵石材料分層夯填處理,在拆除范圍內用2∶8或3∶7灰土分層回填夯實至槽底。

對于范圍和深度較大的軟土坑,由于回填材料與天然地基密實度相差較大,會造成基礎不均勻下沉,所以還要考慮加強上部結構的強度,以抵抗地基不均勻沉降而引起的內力。在防潮層下設鋼筋混凝土或鋼筋磚圈梁。
(三)局部范圍內硬物的處理
當樁基或部分基槽下有基巖、舊墻基、老灰土、壓實路面等硬土或堅硬物時,首先在地坑、地槽范圍內盡可能地挖除,以免基礎局部落在硬物上造成不均勻沉降使上部建筑物開裂。硬土、硬物挖除后,若深度小于1.5m時,可用砂、砂卵石或灰土回填;若長度大于5m時,則將槽底做1:2踏步灰土墊層與兩端緊密連接,然后做落深基礎。
(四)橡皮土的處理
概念:含水量大且趨于飽和時的粘性土,如果直接夯打或反復碾壓,就容易形成有顫動彈性感的“橡皮土”。處理方法:避免直接夯拍,采用晾槽或摻石灰粉的辦法降低含水量后壓實。若施工中已出現橡皮土,則應將橡皮土層挖除,然后在槽底適當加深的情況下鋪墊一層承載力高、符合設計要求的墊層地基,如砂土或級配砂石墊層等。
三、軟土地基加固
換填法、重錘夯實法、強夯法、灰土擠密樁法、深層攪拌樁法
(一)換填法施工
1、施工順序:挖軟弱層→分層回填→分層夯實→每層夯實后檢測→回填到設計標高并驗收
2、適用范圍淤泥、淤泥質土、濕陷性黃土、素填土、雜填土地基上部荷載不太大。砂/砂石/碎石地基適用于處理透水性強的軟弱粘性土地基,不適用濕陷性黃土地基和不透水的粘性土地基?;彝恋鼗m用于處理1~4米厚的軟弱土
3、材料要求:灰土土料應選擇粘性土或塑性指數大于4的粉土。配合比有2:8,3:7
4、施工要點施工前先驗槽、清浮土、排水、打底夯兩遍。分層回填,厚度200~300mm,灰土用機械打夯或碾壓;砂土振動碾壓?;彝翂|層不得在柱基、墻角及承重窗間墻下接縫,上下縫距不得小于500mm,接縫處夯實?;彝梁粚嵑?d內不得泡水。分段施工或地基地面不在同一標高上時,接頭處應做成臺階形,且上下層錯開0.5~ 1米。地基寬度應沿基礎外邊沿各放出200 ~300mm。

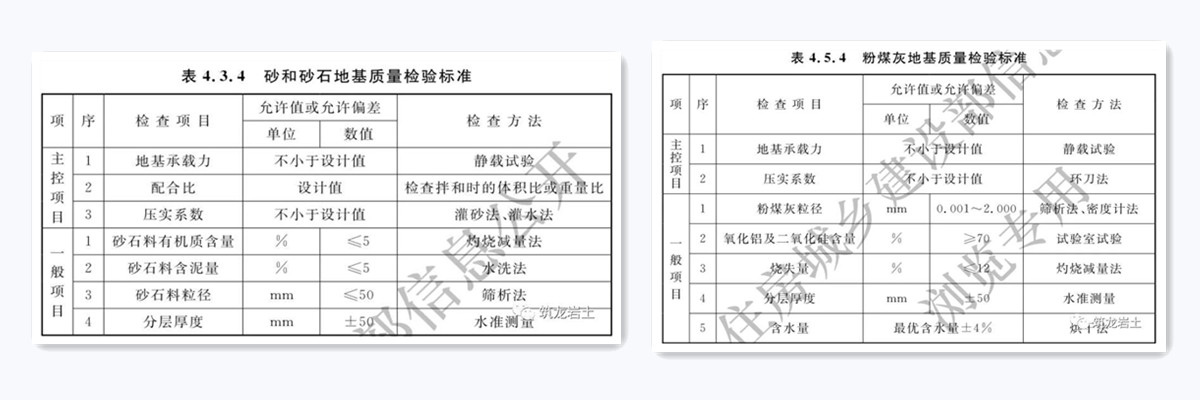

5、質量檢驗施工中檢查分層鋪設的厚度,上下兩層的搭接長度,加水量,夯壓遍數和壓實系數。用貫入儀檢驗墊層質量(現場壓實系數與貫入度相對應),壓實系數檢驗用環刀法,取樣點在每層的2/3的深度處。分層檢驗墊層的質量,當該層的壓實系數符合設計要求后,鋪填上層。施工結束后,檢查換填的墊層的地基承載力。換填地基質量檢驗標準
(二)擠密法
原理:將重錘提升一定高度后自由落下,利用給地基的沖擊力和振動加密地基土。適用范圍:重錘夯實法:地下水位埋深0.8米以上粘性土、砂土、濕陷性黃土、雜填土、分層填土地基強夯法:碎石土、砂土、粘性土、濕陷性黃土、填土地基機具:夯錘、起重器械、(脫鉤裝置)施工要點:①編制施工方案,確定夯打順序(先周邊后中間、先外后里),進行施工技術交底②試夯:確定夯擊時的施工參數(最后下沉量、總下沉量)③夯實范圍>基礎范圍,每邊寬>0.3米;④夯實前基坑底面標高=設計標高+總下沉量+50~100mm。地基土含水量應控制在ωop±2%⑤做好施工記錄⑥強夯法夯實時,若地下水位較高,應在表層鋪0.5~2米中粗砂地基,以支撐起重設備,并快速消除孔隙水壓力。
(三)深層攪拌法施工(水泥土攪拌樁)
原理:利用特制的深層攪拌機在土體需要加固的范圍內,將軟土與固化劑強制拌合,使軟土硬結成具有整體性、水穩性和足夠強度的水泥加固土。固化劑:水泥漿或水泥砂漿,水泥的摻量為加固土重的7%~15%,水泥砂漿的配合比為1:1或 1:2。施工工藝:深層攪拌機定位→預攪下沉→制漿→噴漿攪拌→復攪下沉→提升→關機→清洗→移動至下一根樁質量檢驗
(四)灰土擠密樁法施工
原理:首先在基礎地面形成若干個樁孔,再將灰土分層填入并壓實,以提高地基的承載力或水穩性。適用范圍:用于處理地下水位以上的濕陷性黃土、素填土和雜填土等地基。素土樁與灰土樁的區別
(五)CFG樁
鉆孔→壓入CFG材料成樁CFG樁+樁間土+褥墊層→復合地基
