一、施工準備
? 開工前,應完成“三通一平”、設計文件審核、原材料及其試驗、設備選型、勞動力組織、開工報告等。施工放樣采用2〞級精度的全站儀或GPS RTK進行,采用S3級水準儀進行高程測量,放樣后插打護樁,護樁應牢固穩定有防護。鉆孔設備根據施工現場地質情況及進度等合理選擇,優先選用旋挖鉆及循環鉆機。
二、護筒埋設
? 護筒頂面應高出施工水位或地下水位2m,并高出施工地面0.5m。對于砂土和粉土等透水地層,用黏土換填至護筒刃腳下不少于0.5m,護筒直徑大于設計樁徑20~30cm,長度一般不小于2米,壁厚不小于10mm,護筒護筒埋設垂直,底部和四周所填黏質土必須分層夯實,頂部嚴禁承受荷載。
三、泥漿制備

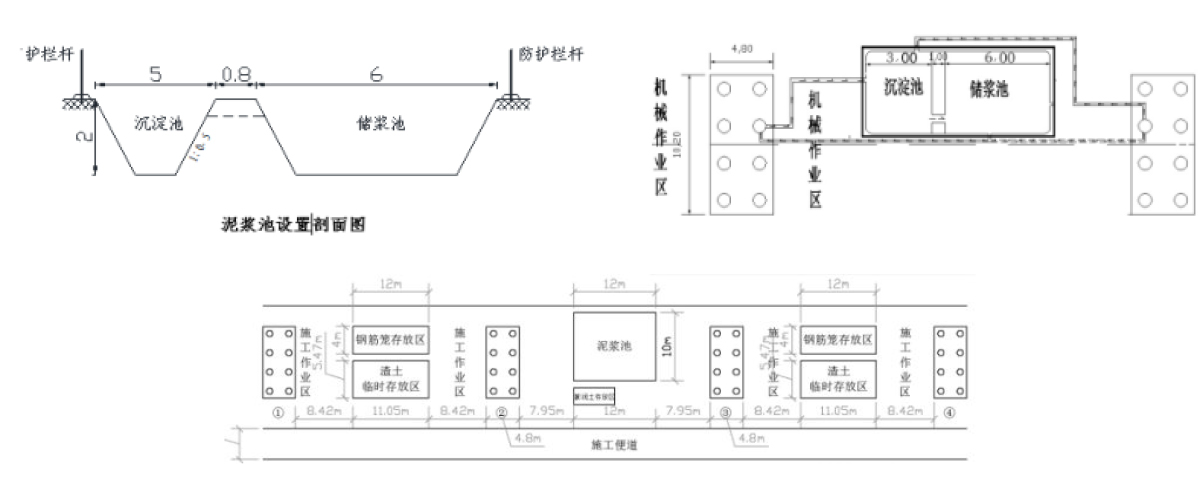

注:上圖為旋挖鉆機泥漿池設置標準,回旋鉆機泥漿池設置為每兩個墩位設置一處泥漿池,泥漿池尺寸同上。
? 泥漿由水、黏土(或膨潤土)和添加劑組成。黏性土地層泥漿比重為1.05~1.20,黏度16s~22s;砂性土地層泥漿比重為1.20 ~1.45,黏度為19s~28s。
泥漿池防護:

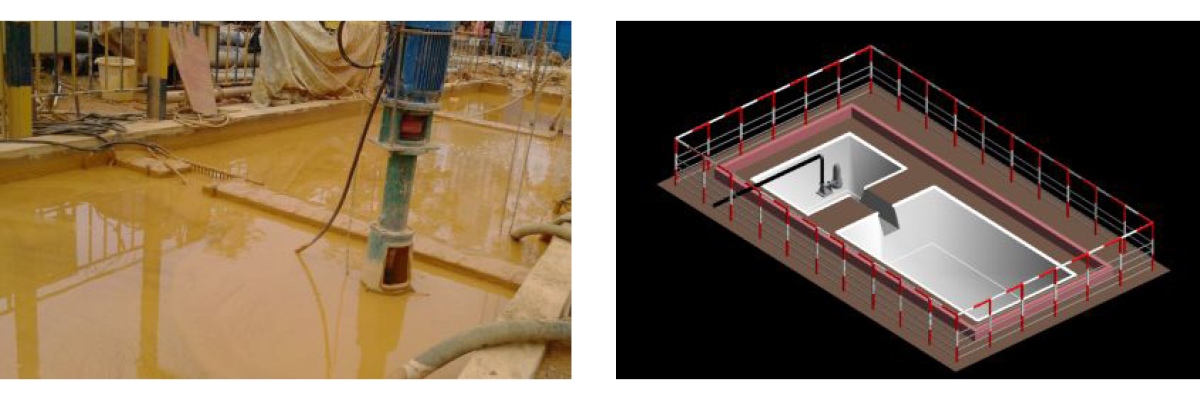

泥漿池四周采用定制防護欄桿進行防護,防護欄采用拼裝式,立桿高1.5米,網片尺寸高1.2m×寬2.0m,表面涂刷紅白相間油漆。防護欄安裝在擋土埝頂部,防護欄距離基坑邊緣不小于0.5m,泥漿池內部采用塑料布對坡面進行防護。泥漿池圍欄安裝完畢后在四角安裝夜間警示燈,警示燈采用LED干電池供電形式。
四、鉆孔
? 鉆機就位:檢查場地及鉆機主要機具的安裝情況,鉆頭、鉆桿垂直度、中心位置等符合要求后,才能準備開始鉆進。
? 對中:鉆機就位后,利用護樁恢復樁位中心,人工配合機械鉆頭對準樁中心,偏差不得大5cm。
鉆進:孔內注入制備好的泥漿后下鉆頭開始緩慢? 鉆進,鉆進過程中隨時檢測泥漿比重,按照設計要求留取鉆渣渣樣。
五、終孔、清孔及檢查
? 鉆孔達到設計高程孔位后,對孔深、孔徑、孔位和孔形、孔底地質情況進行檢查。清孔采用換漿法,保持孔內水頭,防止塌孔、縮頸。清孔后及灌注前分別對泥漿各項指標進行測試,要求如下:
六、鋼筋籠制作、安裝
? 鋼筋籠在鋼筋加工廠采用自動滾焊機進行加工制作。鋼筋籠加工時,伸入承臺部分的鋼筋采用略大于鋼筋籠主筋直徑的1cm厚泡沫棉管套住并采用鐵絲綁扎固定。泡沫棉管可隔離鋼筋和混凝土的粘結,方便混凝土與鋼筋剝離,減少破除樁頭時對鋼筋的機械傷害,但位置施工過程中應嚴格控制。成品鋼筋籠檢驗合格后填寫樁基鋼筋籠成品標示牌,標志牌采用寬40cm高30cm車貼+鐵皮。
? 驗孔完成后下放鋼筋籠,鋼筋籠下放采用吊車雙吊點吊裝,鋼筋籠不得拖地。鋼筋籠孔口接長采用單面搭接焊,焊縫長度不小于10d,接頭鋼筋必須預彎。綜合接地鋼筋必須進行標識并準確對接。鋼筋籠下放后橫擔于孔口外枕木(220*160*2600mm)上,確保鋼筋籠安裝穩固。每根鉆孔灌注樁按照設計要求設置聲測管,聲測管壁厚等指標應滿足設計要求,安裝時采取措施與鋼筋籠固定牢靠。相鄰節段對應接頭應做好標識,聲測管底部出廠時焊接封堵,接頭連接密封性良
好,頂部用橡膠蓋封堵。下鋼筋籠時及時向管中注入清水,安裝好后,及時下放測繩檢測聲測管是否貫通,若不能貫通,重新撤除安放。
鋼筋籠存放:
采用[14槽鋼焊接圖示存放架(圖示為適用直徑1米的樁基),鋼筋籠在現場按規定區域臨時放置在存放架上并用彩條布覆蓋,嚴禁直接放在地面上。
七、混凝土灌注
? 鉆孔達到設計高程孔位后,對孔深、孔徑、孔位和孔形、孔底地質情況進行檢查。清孔采用換漿法,保持孔內水頭,防止塌孔、縮頸。鋼筋籠下放完畢后開始下放導管,導管逐節下放,導管下口至孔底距離為
25cm~40cm。首盤混凝土灌注必須保證導管埋深1米以上,首盤砼料斗必須滿足封底要求?;炷凉嘧r應采用過濾網過濾混凝土,防止大塊砼結塊入孔堵塞導管。灌注過程中采用符合規范要求的測繩及測錘及時
測量混凝土面的標高。標準養護試件:每拌制100盤且不超過100立方米的同一工程部位的混凝土取樣不得少于1次,每次取樣至少留置1組試件。
八、管理要點
嚴格按照審批確定的施工方案、技術交底執行,按照職責分工實施管理。
? 施工放樣:測量組放樣中心樁位,交樁給現場技術人員,做好樁位保護;
? 護筒埋設:現場技術人員復核護筒埋設位置及偏差;
? 泥漿制備:現場試驗人員檢測泥漿指標;
? 樁基開鉆:現場技術人員檢查鉆頭對中及機械穩定情況;
? 樁基鉆進:每個承臺第一根樁技術人員見證留取渣樣;
? 終孔檢查:現場技術或安質人員指導采用檢孔器進行終孔檢查,合格后向監理報驗;
? 鋼筋籠:現場技術或安質人員進行出廠檢驗及現場孔口連接檢查,合格后向監理報驗;
? 樁基灌注:現場試驗人員對混凝土各項性能進行檢測并制作試件,現場技術人員全過程指導灌注。

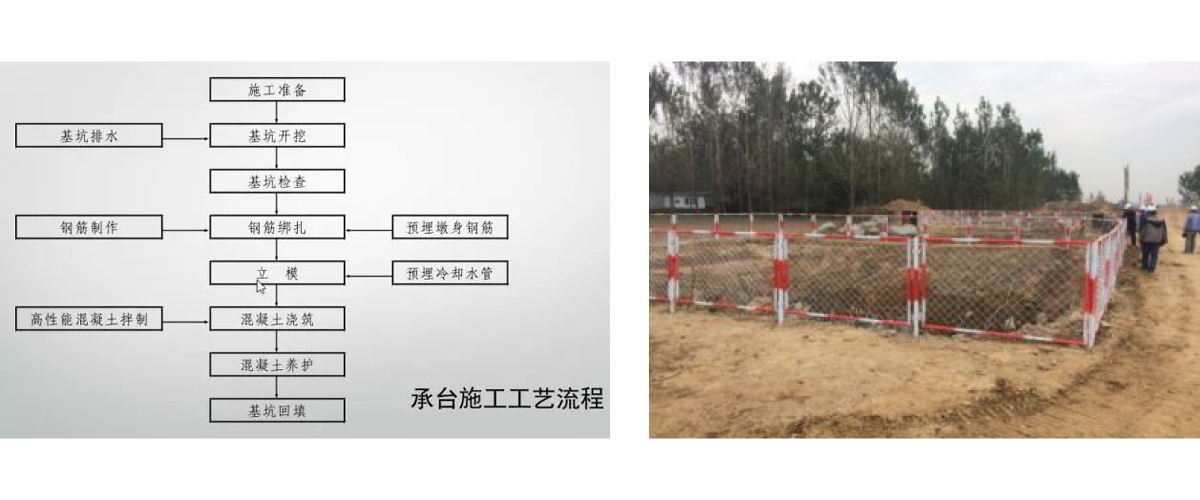

承臺
? 承臺基坑采用人工配合挖掘機放坡開挖,人工清底、鑿除樁頭?;娱_挖時,開挖線外設置20cm高擋水臺,防止地表水流入基坑內部??觾仍O置集水井及排水溝。(本標準適用于普通基坑,特殊基坑開完按相應專項方案施工)
? 承臺基坑圍護采用圍欄全封閉,掛密目網,設開口及步梯臺階(含扶手)。步梯采用組裝式,定制加工,帶扶手,扶手采用紅白漆涂刷,可周轉使用。
二、鋼筋加工安裝
? 鋼筋在鋼筋加工場集中加工制作,平板車運到現場,基底檢查合格后,
精確放樣定位,現場綁扎。為保證承臺骨架整體剛度,需設定位支撐。
? 大體積混凝土施工,在鋼筋加工安裝時按設計要求埋設冷卻管。
? 墩身預埋筋采用定位卡具安裝。
三、混凝土澆筑及養護
? 模板應滿足結構強度、剛度、穩定性要求。采用定型鋼模板,加固牢靠。普通承臺砼澆筑采用溜槽入模;混凝土運輸車無法直達送料口時,可采用汽車泵澆筑混凝土?;炷练謱訚仓捎貌迦胧秸駝影粽駬v密實。
? 大體積混凝土首個澆筑體應進行工藝試驗,對初期施工的結構體進行重點溫度監測。溫度監測系統宜具備自動采集、自動記錄功能。
? 為防止混凝土表面產生裂紋,混凝土澆筑完成后進行二次收光,土工布覆蓋并按要求灑水養護。
? 標準養護試件:每拌制100盤且不超過100m3的同一工程部位的混凝土取樣不得少于1次,每次取樣至少留置1組試件。
四、預留預埋
? 承臺需要預埋沉降觀測標,在對角方向各埋設一枚;承臺接地鋼筋為單獨設置,環向將每根樁基接地鋼筋串聯起來(樁基接地鋼筋要求明顯標識),連接采用“L”型鋼筋焊接,焊接長度不小于10cm單面焊。鋼筋采用直徑16mm的光圓鋼筋,從承臺引出至墩身內。
五、管理要點
嚴格按照審批確定的施工方案、技術交底執行,按照職責分工實施管理。
? 基坑開挖:測量組放樣,現場技術人員進行開挖交底;
? 樁頭鑿除:現場技術人員測量高程,進行鑿除標高交底,混凝土強度達到規范要求后開始鑿除;
? 鋼筋施工:現場技術或安質人員進行鋼筋加工過程中檢查,現場安裝檢驗合格后向監理報驗,現場主要檢查鋼筋數量、間距、保護層、預埋筋及綜合接地等;
? 模板安裝:現場技術或安質人員檢查模板的尺寸、高程及結構穩定性;
? 承臺澆筑:現場試驗人員進行混凝土性能指標檢測及試件制作,現場技術人員旁站指導澆筑;
? 承臺養護:現場技術或安質人員進行檢查,養護前三天每天兩次檢查養護情況。
