二、濕陷性黃土的工程特性
濕陷性黃土是一種特殊性質的土,在一定的壓力下,下沉穩定后,受水浸濕,土結構迅速破壞,并產生顯著附加下沉,故在濕陷性黃土場地上進行建設,應根據建筑物的重要性、地基受水浸濕可能性的大小和在使用期間對不均勻沉降限制的嚴格程度,采取以地基處理為主的綜合措施,防止地基濕陷對建筑產生危害。
1.濕陷性黃土的顆粒組成
我國濕陷性黃土的顆粒主要為粉土顆粒,占總重量約50~70%,而粉土顆粒中又以0.05~O.01ram的粗粉土顆粒為多,占總重約40.60%,小于0.005ram的粘土顆粒較少,占總重約14.28%,大于0.1rnm的細砂顆粒占總重在5%以內,基本上無大于0.25mm的中砂顆粒。
2.土的濕度和密度
濕陷性黃土之所以在一定壓力下受水時產生顯著附加下沉,除上述在遇水時顆粒接觸點處膠結物的軟化作用外,還在于土的欠壓密狀態,干旱氣候條件下,無論是風積或是坡積和洪積的黃土層,其蒸發影響深度大于大氣降水的影響深度,在其形成過程中,充分的壓力和適宜的濕度往往不能同時具備,導致土層的壓密欠佳。接近地表2--3米的土層,受大氣降水的影響,一般具有適宜壓密的濕度,但此時上覆土重很小,土層得不到充分的壓密,便形成了低濕度、高孔隙率的濕陷性黃土。
濕陷性黃土在天然狀態下保持低濕和高孔隙率是其產生濕陷的充分條件。我國濕陷性黃土分布地區大部分年平均降雨量約在250~500ram,而蒸發量卻遠遠超過降雨量,因而濕陷性黃土的天然濕度一般在塑限含水量左右,或更低一些。
3.濕陷性黃土地基處理
濕陷性黃土地基處理的目的主要是通過消除黃土的濕陷性,提高地基的承載力。常用的地基處理方法有:土或灰土墊層、土樁或灰土樁、強夯法、重錘夯實法、樁基礎、預浸水法等。各類地基的處理方法都應因地制宜,通過技術比較后合理選用。對于Ⅱ級以上濕陷性黃土地基處理如采用土或灰土墊層、土樁或灰土樁、樁基礎預浸水法,不同程度存在工作量大、花費勞力多、施工現場占地大、工期長、造價高等缺點。近幾年來,強夯法以其處理地基施工簡便、速度快、效果好、造價低等優點,在全國濕陷性黃土地區得到廣泛應用和推廣。
三、高回填過程中土石方回填要求
土石混合的合理回填,對強夯施工整體質量起主導作用,回填物料級配控制不好,會造成整體施工區域質量不一;同樣回填物料配比控制不好,會造成整體施工區域質量差,無法滿足未來建(構)筑物對地基土的要求,所以,在場區回填當中,必須對回填物料的級配和配比做統一實驗和安排,使強夯后的地基土達到設計要求。
1.人工填土強夯地基的填料選擇應滿足以下要求:
(1)級配良好的粗粒料;
(2)以粉質粘土、粉土混合石料作為填料時,其最優含水量可采用重型擊實試驗確定;
(3)潮濕多雨地區的填土地基不宜采用成份單一的粉質粘土、粉土作填料,應摻入不少于30%的粗骨料,即土石比不宜大于7:3;
(4)不得使用淤泥、耕土、凍土、強膨脹巖土及有機質含量大于5%的土;
(5)大塊石填土材料最大粒徑不應大于800mm。
①泥巖、頁巖、板巖等易軟化、泥化巖石可作為地下水以上部位填土地基的材料。在氣候濕潤、雨量豐富的地區,適用于排水條件良好的高填土地帶。
②砂巖、泥巖等易風化巖作為填土材料,應考慮地基發生滲透變形和滲透破壞的可能性,并制定相應的控制標準和措施。
2.塊石、碎石填土地基除拋石填海和拋石擠淤地基外,碎石、塊石填土地基均采用分層堆填,禁止拋填。分層堆填的厚度可取0.8 m ~1.2m。
3.當填土區有地下逕流、泉水、裂隙水出露時,應在填筑體中構筑排水盲溝網,排水盲溝網應設在兩個強夯地基處理分層的中間,排水盲溝網可根據填土區的高度設一層或數層。
4.回填地基地表應設置截水、排水設施。
5.填土地基的填土厚度可按強夯有效加固深度確定,當填土厚度過大時,應將填土分層回填分層強夯。(填土分層厚度參照表1)
6.當填土地基遭受雨水、洪水較長時間浸泡,地基土高度飽和,巖塊軟化、泥化嚴重時可采用強夯置換處理;
7. 在氣候濕潤雨水豐富的地區,易軟化、泥化巖塊填土地基,應及時回填,及時強夯,不宜久置和長期受雨水浸泡,受水浸泡后的泥巖填土地基表層軟化層在強夯時應予以去除。

1.高回填區域強夯處理流程圖
2.濕陷性黃土高回填區域強夯處理方案
①回填時,濕陷性黃土堆填虛鋪厚度為0-4m以內的,強夯采用3000kN.m能級,點夯6m正方形中間插一點布置,分兩遍完成,單點擊數約為6~8擊,最后兩擊平均夯沉量≤50mm。滿夯采用1500kN.m能級。1/4搭接布置,單點擊數2擊。
②回填時,濕陷性黃土堆填虛鋪厚度為4-5m以內的,強夯采用4000kN.m能級,點夯6m正方形中間插一點布置,分兩遍完成,單點擊數約為6~8擊,最后兩擊平均夯沉量≤100mm。滿夯采用2000kN.m能級。1/4搭接布置,單點擊數2擊。
五、案例
山西七一能源
項目名稱:山西七一能源有限公司180萬噸/年甲醇和60萬噸/年烯烴項目強夯工程

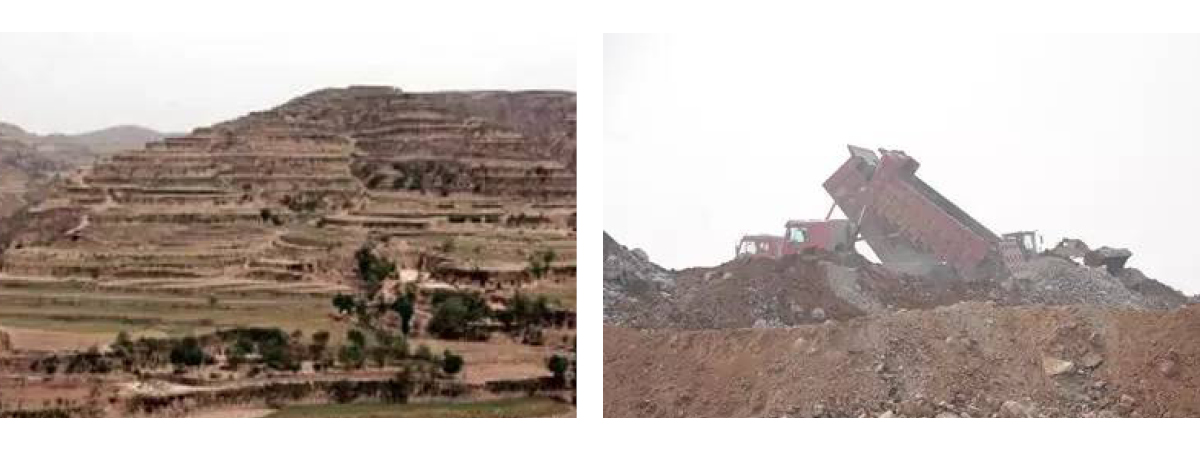

項目地點:山西省長治市襄垣縣王橋鎮郭莊村
工程概況:擬建場地位于山西省長治市襄垣縣王橋鎮郭莊村,屬地山、丘陵地貌單元,同時發育多條次生沖溝,現場地地形起伏較大,地面標高介于1024.68~1128.68m之間。
處理效果
(1)通過重型動力觸探、波速測試、地基承載力等試驗,以上項目各項指標處理要求均滿足設計要求。
(2)該處理方法已在上述案例多個試驗標段試驗成功,通過施工檢驗監測。結合課題研究成果,確認處理效果良好。
(3)目前土石方及強夯施工正在進行,且效果良好。
(4)對于高回填區域,物料合理的級配與配比,強夯后的地基土承載力特征值可達到:250kPa-350kPa甚至更高,這樣強夯處理后的地基土可以滿足場區內大部分建(構)筑物對地基的要求。
六、結束語
綜上所述,針對濕陷性黃土地質高回填區域選用分層強夯處理,強夯后的地基土承載力特征值可達到:250kPa-350kPa甚至更高,這樣強夯處理后的地基土可以滿足場區內大部分建(構)筑物對地基的要求.近年來以夯代碾,以夯代樁的理念及應用正在逐漸推廣,強夯地基處理方式作為一種施工操作簡單易行、造價低廉的地基處理方式,完全可以滿足電廠、水泥廠、化肥廠等大型土石方地基處理要求,能夠實現經濟可靠的處理效果。
