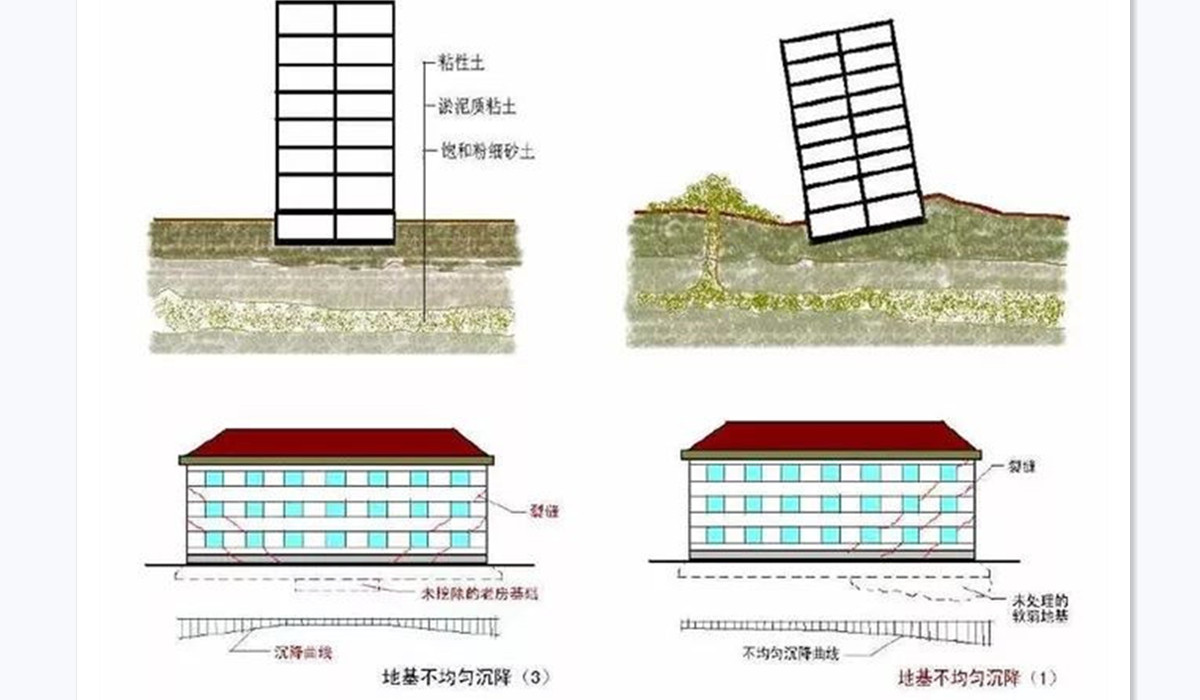

影響地基的因素:強度及穩定性;壓縮與不均勻沉降;地下水流失、潛蝕和管涌、液化;失穩和震陷。
地基處理的方法:局部地基處理;軟土地基加固
地基處理的原則:將局部軟弱層/硬物盡可能挖除,回填與天然土壓縮性相近的材料,分層夯實;處理后的地基應保證建筑物各部位沉降量趨于一致(均勻),以減少地基的不均勻下沉。

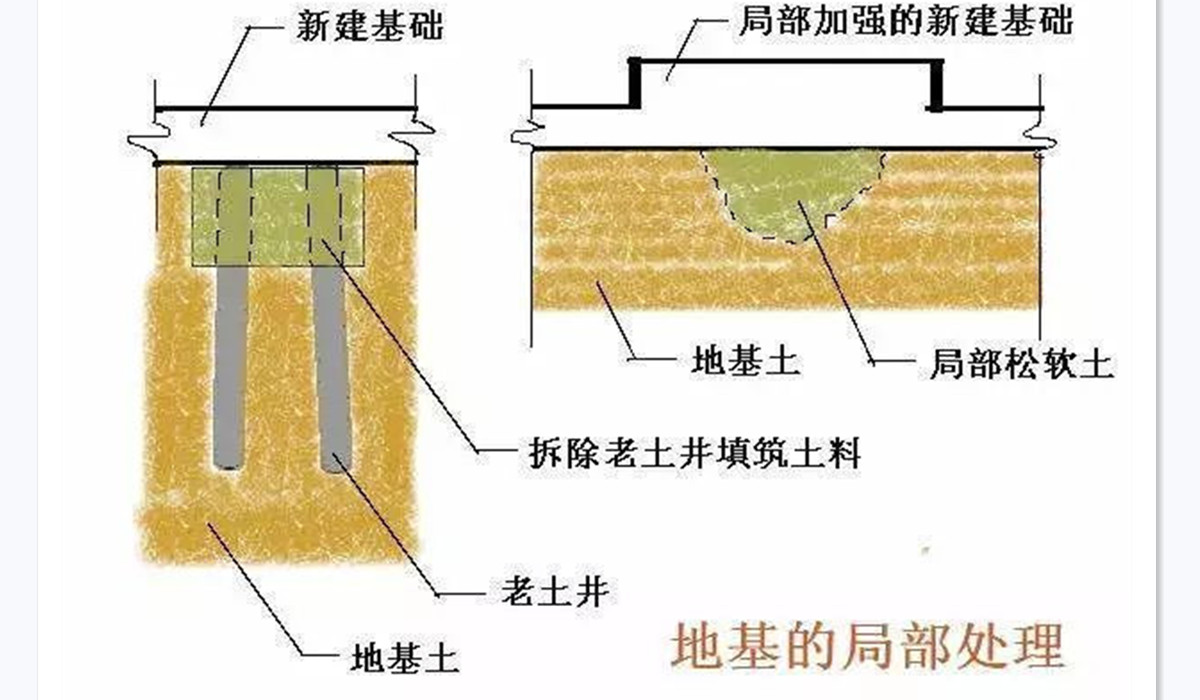

局部地基處理
磚井、枯井、土井的處理磚井、枯井、土井的處理:當井在基槽范圍內時,應將井的井圈拆至地槽下1m以上,井內用中砂、砂卵石材料分層夯填處理,在拆除范圍內用2∶8或3∶7灰土分層回填夯實至槽底。
局部范圍內硬物的處理:當樁基或部分基槽下有基巖、舊墻基、老灰土、壓實路面等硬土或堅硬物時,首先在地坑、地槽范圍內盡可能地挖除,以免基礎局部落在硬物上造成不均勻沉降使上部建筑物開裂。硬土、硬物挖除后,若深度小于1.5m時,可用砂、砂卵石或灰土回填;若長度大于5m時,則將槽底做1:2踏步灰土墊層與兩端緊密連接,然后做落深基礎。
橡皮土的處理:避免直接夯拍,采用晾槽或摻石灰粉的辦法降低含水量后壓實。若施工中已出現橡皮土,則應將橡皮土層挖除,然后在槽底適當加深的情況下鋪墊一層承載力高、符合設計要求的墊層地基,如砂土或級配砂石墊層等。
軟土地基加固
(1)換填法施工
施工順序:挖軟弱層->分層回填->分層夯實->每層夯實后檢測->回填到設計標高并驗收
適用范圍:淤泥、淤泥質土、濕陷性黃土、素填土、雜填土地基
材料要求:灰土土料應選擇粘性土或塑性指數大于4的粉土。配合比有2:8,3:7
施工要點:施工前先驗槽、清浮土、排水、打底夯兩遍。分層回填,厚度200~300mm,灰土用機械打夯或碾壓;砂土振動碾壓?;彝翂|層不得在柱基、墻角及承重窗間墻下接縫,上下縫距不得小于500mm,接縫處夯實?;彝梁粚?shí)后3d內不得泡水。分段施工或地基地面不在同一標高上時,接頭處應做成臺階形,且上下層錯開0.5~ 1米。地基寬度應沿基礎外邊沿各放出200 ~300mm。
質量檢驗:施工中檢查分層鋪設的厚度,上下兩層的搭接長度,加水量,夯壓遍數和壓實系數。用貫入儀檢驗墊層質量(現場壓實系數與貫入度相對應),壓實系數檢驗用環刀法,取樣點在每層的2/3的深度處。分層檢驗墊層的質量,當該層的壓實系數符合設計要求后,鋪填上層。施工結束后,檢查換填的墊層的地基承載力。換填地基質量檢驗標準。
深層攪拌法施工(水泥土攪拌樁)
原理:利用特制的深層攪拌機在土體需要加固的范圍內,將軟土與固化劑強制拌合,使軟土硬結成具有整體性、水穩性和足夠強度的水泥加固土。
固化劑:水泥漿或水泥砂漿,水泥的摻量為加固土重的7%~15%,水泥砂漿的配合比為1:1或 1:2。
施工工藝:深層攪拌機定位→預攪下沉→制漿→噴漿攪拌→復攪下沉→提升→關機→清洗→移動至下一根樁
灰土擠密樁法施工
原理:首先在基礎地面形成若干個樁孔,再將灰土分層填入并壓實,以提高地基的承載力或水穩性。
適用范圍:用于處理地下水位以上的濕陷性黃土、素填土和雜填土等地基。
