1、本工程回填采用素土回填(局部為灰土),回填材料必須送檢,檢測其含水量以及最大干密度,檢驗合格后并應符合以下要求才能投入使用。2、碎石類土、砂土(使用細、粉砂時應取得設計單位同意)和爆破石渣,可用作表層以下填料。其最大粒徑不得超過每層鋪填厚度的2/3或3/4(使用振動輾時),含水率應符合規定。3、粘性土應檢驗其含水率,必須達到設計及施工規范規定要求方可使用。4、鹽漬土一般不可使用。但填料中不得含有鹽晶、鹽塊或含鹽植物的根莖并符合《土方與爆破工程施工及驗收規范》附錄一表1~8規定的可以使用。5、土:使用前應過篩,其粒徑不大于50mm,不得含有有機雜質、凍土。最優含水率(重量比)應符合規定:砂土:8-12%;粘土:19-23%;粉質粘土:12-15%;粉土:16-22%。
工藝流程
基層清理 → 檢驗土質 → 測量放線 → 分層鋪土 → 分層夯實 → 檢驗密實度 → 修正、找平、驗收。
施工準備

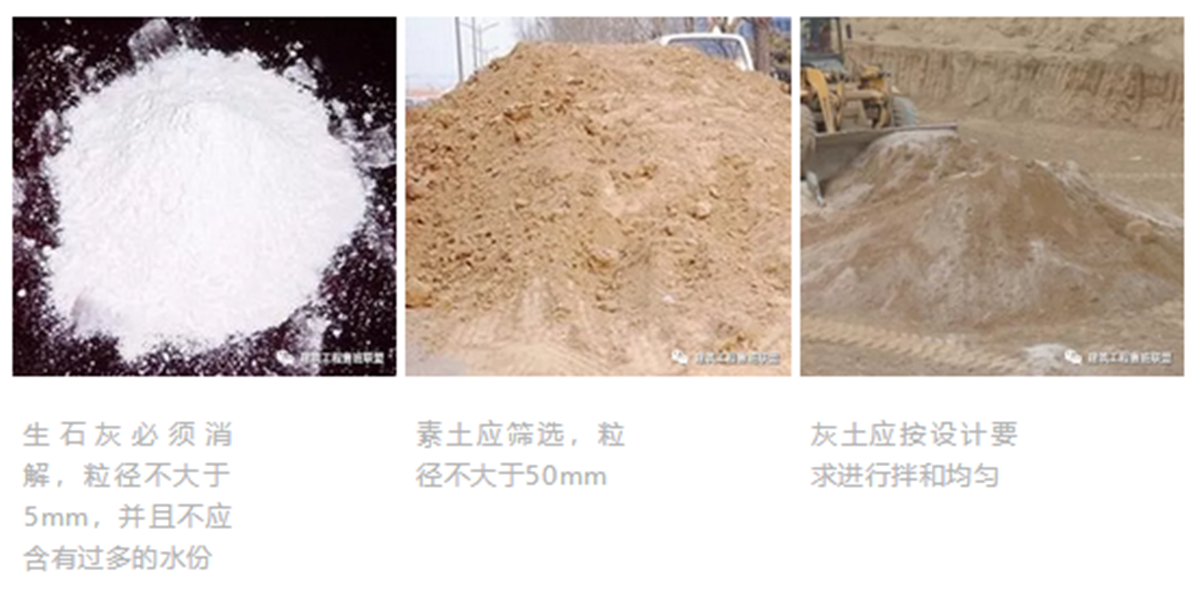

1施工方法
2作業條件
工藝說明:回填土前防水施工完成,驗收合格后再進行回填,填土之前將作業面建筑材料、施工垃圾等清理干凈。
回填部位及要求
1肥槽回填
a、基礎墻體達到一定強度方可回填,基礎四周因同時均勻回填,避免單側堆放重物或行走重型機械設備。b、分層鋪土,每層鋪土厚度應根據土質、密實度要求和機具性能確定。各層鋪土厚度都應找平,與坑邊壁上的標高相等,或用尺、標準桿檢查。c、長寬比較大時,回填長度每15m為一段,每層接縫處應制作成階梯形,碾跡重疊0.5~1.0m,上下層錯縫距離不應小于1m。

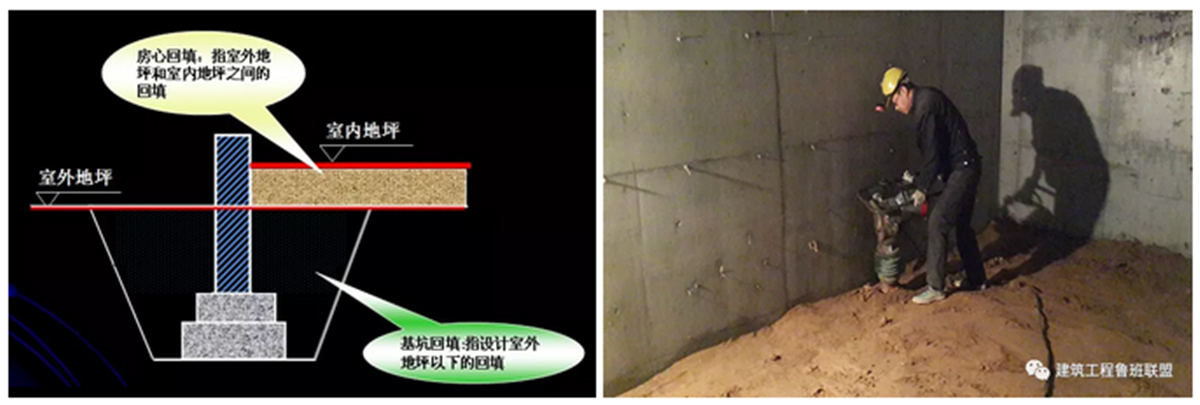

2房心回填
夯打密實:夯壓的遍數不少于三次。打夯應一夯壓半夯、夯夯相連、行行相連,縱橫交叉。嚴禁用水澆使土下沉的所謂“水夯”法。每層夯壓后都應按規范規定進行環刀取樣,在現場實驗,測出干土的質量密度,達到要求后再鋪上層的土。
1、進入施工現場要戴好安全帽,并系好帽帶,嚴禁吸煙打鬧及酒后作業。
2、回填土前,應由專人檢查基坑有無坍塌現象,過程中應有專人看護。
3、運輸過程中,車庫不得停放在距離槽邊2米范圍內,嚴禁汽車直接倒土入槽,夜間施工時,應合理安排施工順序,設有足夠的照明設施,防止鋪填超厚。
4、施工時,應注意保護定位樁、軸線樁、標高樁,防止碰撞位移。
5、防止回填土下沉:因虛鋪土超過規定厚度或冬期施工時有較大凍土塊,或夯實不夠遍數,甚至漏夯,坑底雜物清理不干凈,易導致回填土下沉應予防止。
6、防止管道下部夯填不實:管道下部應按要求填夯回填土,如果漏夯或夯不實會造成管道下方空虛,造成管道折斷而滲漏,應予防止。
7、回填土夯壓密實:應在夯壓前對干土適當灑水加以濕潤;回填土太濕夯壓不密實,易呈“橡皮土”現象,這時應挖出換土重填。用人工夯實時,每層鋪土厚度不得超過20cm,夯實厚度為15cm。
8、按要求測定土的干土質量密度:回填土每層都應測定夯實后的干土密度,檢驗其密實度,符合設計要求才能鋪攤上層土。試驗報告要注明土料種類、取土點布置示意圖、要求干質量密度、試驗日期、試驗結論及試驗人員簽字。未達到設計要求的部位應有處理方法和復試結論。
9、每臺夯機的電機必須是加強絕緣或雙重絕緣電機,并裝有漏電保護裝置。夯機必須安裝保護接地或接零。每班工作前必須對夯機進行檢查。
10、每臺夯機應設兩名操作人員。一人操作夯機一人隨機整理電線。操作人員必須戴絕緣手套、穿絕緣鞋。
